PISA – Proseguono senza sosta i lavori di adeguamento dell’Arena Garibaldi – Stadio Romeo Anconetani, necessari per garantire l’agibilità dell’impianto in vista del ritorno del Pisa Sporting Club in serie A. Gli interventi, avviati il 3 giugno, rispettano il cronoprogramma di 75 giorni e saranno completati entro il 17 agosto.

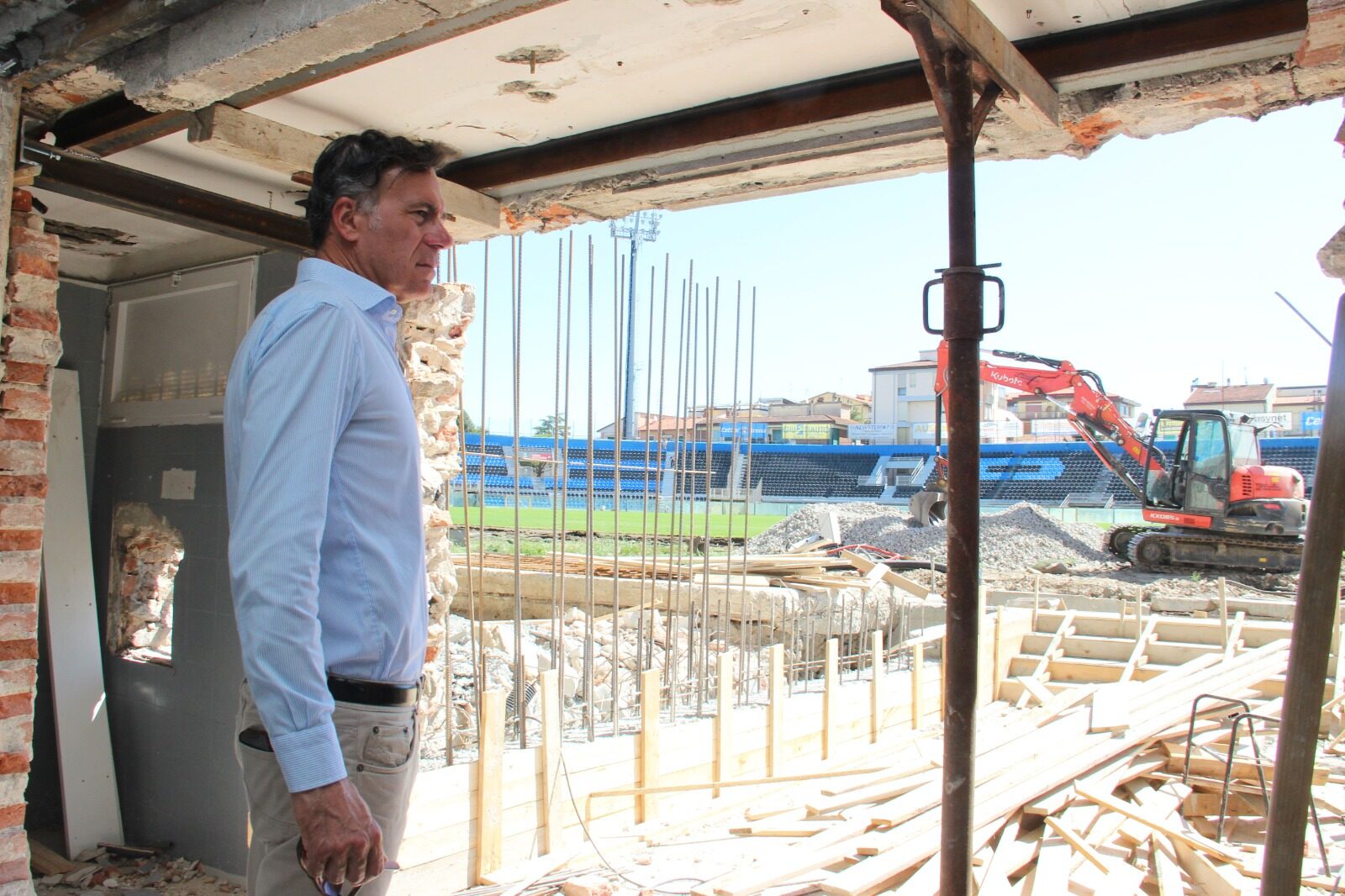

Nella giornata di ieri (30 luglio) si è svolto un nuovo sopralluogo tecnico al cantiere, alla presenza del Sindaco di Pisa Michele Conti, del dirigente comunale ingegner Gabriele Cerri e dei rappresentanti delle ditte impegnate nei lavori.
“Abbiamo voluto verificare personalmente l’andamento degli interventi – ha spiegato il sindaco Conti – e posso confermare che i lavori stanno procedendo con regolarità. Le maestranze sono operative sette giorni su sette, anche durante il periodo di Ferragosto. È stato strategico assicurarsi la consegna di tutti i materiali prima della pausa estiva, così da evitare qualsiasi interruzione. Pisa, i tifosi e la squadra meritano uno stadio all’altezza della serie A”.
Un passaggio cruciale sarà il sopralluogo della commissione provinciale di vigilanza sui locali di pubblico spettacolo, fissato per il 5 agosto, che dovrà valutare lo stato di avanzamento e fornire un primo parere tecnico sull’idoneità dell’impianto.
I principali interventi in corso
-
Capienza e settori: completata l’installazione dei seggiolini in Curva Sud e la suddivisione dei settori, per una nuova capienza omologata di 12508 posti, così distribuiti: tribuna coperta inferiore 1264: tribuna coperta superiore 1482; curva Nord: 3880; gradinata: 3050; curva Sud (locali): 1732; curva Sud (ospiti): 1100.
-
Accessibilità e comfort: in fase di montaggio i nuovi field-box alla base della tribuna coperta, comprensivi di 16 postazioni per persone con disabilità e accompagnatori.
-
Illuminazione: sostituzione delle torri faro con fari Led ad alta potenza, in linea con gli standard della Lega di Serie A.
-
Logistica: nuovo tunnel centrale di accesso al campo dagli spogliatoi, per migliorare sicurezza e percorsi delle squadre.
-
Aree tecniche: riqualificazione completa della tribuna coperta con nuova sala stampa, zona mista e palestra, oltre all’ampliamento del Tv compound a 600 metri quadri per le esigenze delle dirette televisive.
Il conto alla rovescia è iniziato: l’Arena Garibaldi si prepara a riaprire le porte per la serie A, con lavori a pieno regime e un’estate all’insegna della corsa contro il tempo.
“Abbiamo voluto verificare personalmente l’andamento degli interventi – ha dichiarato il Sindaco Michele Conti – e posso confermare che i lavori procedono con regolarità e impegno costante. Le maestranze sono attive sette giorni su sette, compresi sabato e domenica, per rispettare le scadenze previste. È significativo sottolineare che tutti i materiali necessari sono già stati consegnati in cantiere, anche in vista del periodo centrale di agosto, quando molte attività in Italia si fermano per la pausa estiva: una scelta organizzativa che consentirà alle ditte di proseguire senza interruzioni anche durante la settimana di Ferragosto. La città, i tifosi e la squadra meritano uno stadio all’altezza di questa nuova stagione, e l’impegno messo in campo da tutti i soggetti coinvolti va in questa direzione”
Un momento particolarmente importante sarà rappresentato dal sopralluogo della Commissione provinciale di vigilanza sui locali di pubblico spettacolo, previsto per il 5 agosto, che avrà il compito di verificare lo stato di avanzamento dei lavori e di esprimere un primo parere tecnico fondamentale per l’utilizzo dell’impianto una volta ultimate le lavorazioni. Questa verifica intermedia permetterà di programmare eventuali ultimi ritocchi e adeguamenti prima della conclusione definitiva degli interventi.
